Какая скорость постройки ангара

Какая скорость постройки ангара: реальные сроки и факторы влияния
Скорость строительства ангаров из металлоконструкций — одно из ключевых преимуществ технологии быстровозводимых зданий. В этой статье разберём, сколько времени занимает возведение ангара под ключ, какие факторы влияют на сроки и как оптимизировать процесс без потери качества.
Средние сроки строительства
Сроки постройки ангара зависят от его размера, сложности конструкции и погодных условий. В среднем процесс занимает:
- малые ангары (до 200 м²) — 2–4 недели;
- средние ангары (200–500 м²) — 4–8 недель;
- крупные ангары (свыше 500 м²) — 8–16 недель.
Для быстровозводимых зданий из металлоконструкций эти сроки достигаются за счёт заводского изготовления элементов и минимизации «мокрых» процессов.
Этапы строительства и их длительность
| Этап | Длительность | Особенности |
|---|---|---|
| Проектирование | 1–3 недели | Разработка документации, согласование с заказчиком |
| Изготовление металлоконструкций | 2–4 недели | Производство на заводе, контроль качества |
| Подготовка площадки | 3–7 дней | Разметка, выравнивание, устройство фундамента |

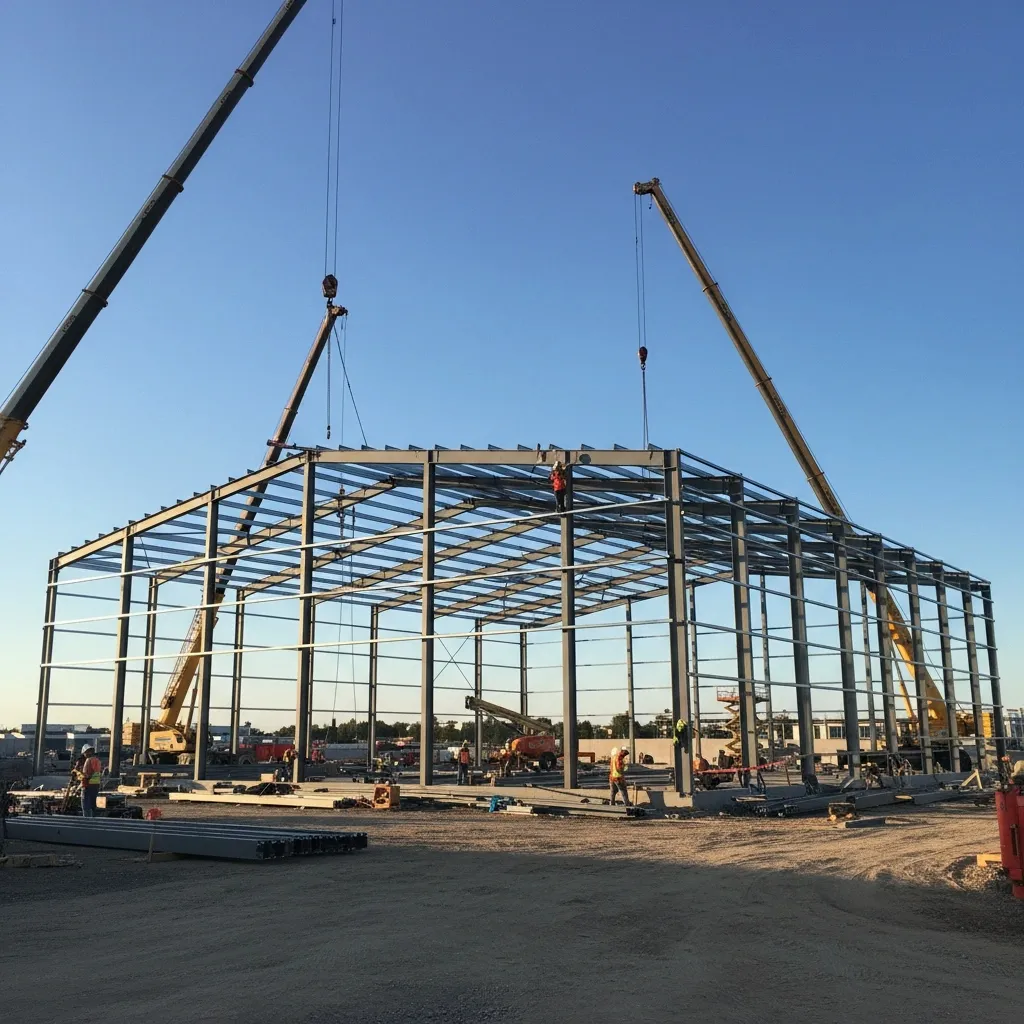

| Монтаж каркаса | 1–2 недели | Сборка металлоконструкций, сварка/болтовое соединение |
| Обшивка и коммуникации | 2–3 недели | Установка сэндвич‑панелей, прокладка инженерных сетей |
| Пусконаладочные работы | 3–5 дней | Проверка систем, сдача объекта |
Факторы, влияющие на скорость строительства
На скорость постройки ангара влияют:
- Тип фундамента: свайный или ленточный фундамент монтируется быстрее плитного.
- Погодные условия: зимой сроки могут увеличиться из‑за необходимости прогрева бетона.
- Сложность конструкции: арочные и шатровые ангары требуют больше времени на монтаж, чем прямостенные.
- Наличие инженерных систем: вентиляция, отопление, электрика увеличивают сроки на 1–2 недели.
- Логистика: удалённость объекта от завода-изготовителя влияет на доставку конструкций.
Нормативные требования и стандарты
При строительстве ангаров необходимо соблюдать:
- СП 48.13330.2019 'Организация строительства' — регламентирует этапы и контроль качества;
- СП 16.13330.2017 'Стальные конструкции' — требования к монтажу металлоконструкций;
- ФЗ № 123 'Технический регламент о требованиях пожарной безопасности' — нормы огнестойкости;
- ГОСТ 23118-2019 'Конструкции стальные строительные' — стандарты изготовления.
Как ускорить строительство без потери качества
Рекомендации для сокращения сроков строительства быстровозводимых зданий:
- Используйте типовые проекты — они не требуют длительной разработки.
- Заказывайте металлоконструкции у производителя с налаженной логистикой.
- Проводите подготовку площадки параллельно с проектированием.
- Применяйте модульные решения — готовые секции ускоряют монтаж.
- Организуйте работу в две смены при благоприятных погодных условиях.
Реальные примеры сроков
По данным нашей компании, сроки строительства типовых объектов составили:
- ангар 15 × 20 м (прямостенный, свайный фундамент) — 5 недель;
- ангар 30 × 40 м (арочный, ленточный фундамент) — 10 недель;
- ангар 50 × 60 м (с инженерными системами) — 14 недель.
Эти показатели достигаются при соблюдении нормативов и использовании профессиональной бригады монтажников.
